1. Bauphase Dienstag, 31. Aug. 2010
Spiegelreihe mit den „Katzenpfötchen“ der Parterrefenster
Setzen des Tympanons über dem Turmeingang
Ein lang ersehnter Termin
Am Mittwoch, den 30. Juni 2010 trafen sich an der Baustelle Stifter, Mitglieder und Politik um sich vom Baubeauftragten der Bürgerstiftung, Lothar Damm, Informationen zum Versatz des ersten Steines geben zu lassen.

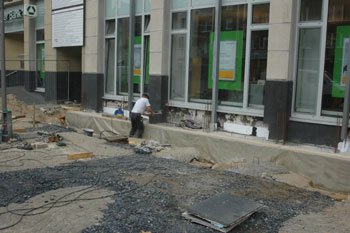

Auf dem Fundamentträger wird eine Reihe Steine, zuerst ohne Mörtel, ausgerichtet. Dann wird jeder Stein einzeln gehoben und vermörtelt. Alle Maße müssen absolut stimmen, denn Fehlmessungen vergrößern sich nach oben erheblich.

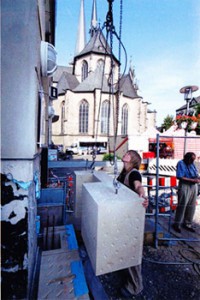

Danach wird dieser große Eckstein als Fassadenstein Nr. 1 auf die Ecke zur Stadtinformation gesetzt.
Freitag, den 30. April 2010
Vorstandssitzung der Bürgerstiftung
Architekt Prof. Dr. Wolfgang Deurer erläutert Detailpläne. Die Blockquader der ersten Etage sind fertig und könnten angeliefert werden, die Formsteine sind allerdings noch in der Gestaltung.

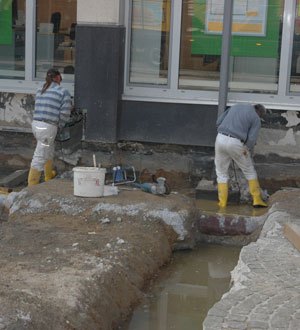

Arbeiter stemmen die Kellerwand zum Gebäude Großer Markt 9 auf, um Durchgang für die 5 Stahlträger von 600 mm Höhe zu schaffen, die das Betonelement tragen, dass dann als Fundament für die Fassade genutzt wird.
Die Stahlträger werden 16 m lang, ein Träger kommt an die Grenze zum Haus Nr. 11.

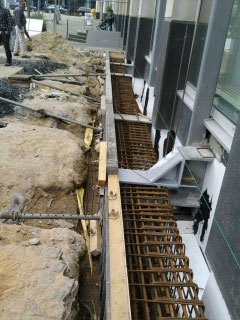

Vorbereitung für die Gründung der Fassade:

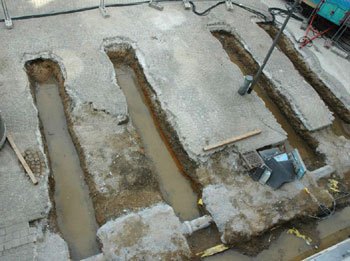

Die Steine des Marktes werden aufgenommen um eine Ebene zu schaffen, auf der die5 Stahlträger von vorne durch den Kriechkeller unter das Haus Nr. 9 geschoben werden können.
Die Stahlträger wurden bereits bestellt.
Die Staubwand für die Abmauerung der Wendeltreppe im späteren Treppenhaus, zu bauen im Inneren der Dresdner Bank, kann hergestellt werden.
14. April 2010
„Der Baubeginn, festgelegt auf Mo., den 12. April 2010, muss wegen neu georteter Kabelverläufe in der Dresdner Bank verschoben werden, bis geklärt ist, woher diese kommen und wohin sie führen. Dies ist wichtig für das Sicherheitssystem der Bank.
Möglicherweise wird aber im Laufe der Woche die Baustelle abgegrenzt und eingerichtet.
Danach beginnt der Bau mit dem Abmauern des runden Treppenhauses im Erdgeschoss der Bank. Dies Treppenhaus nimmt dann später die Wendeltreppe der Barocken Tür auf, die von der Markttreppe in den 1. Stock führt zum späteren Trauzimmer“

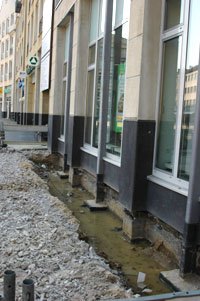

Aufnahme der Pflastersteine des Marktes an der Hauskante Nr. 9, um den Kriechkeller von vorne in Augenschein zu nehmen.
Architekt und Baubeauftragter der Stiftung haben als Ergebnis der statischen Berechnungen Abstand genommen von Betonträgern.
Sie haben sich für Träger aus Stahl entschieden, die, weil sie unter dem Haus Nr. 9 geführt werden, keine Betonummantelung brauchen.
Baustelleneinrichtung April 2009
Die Arbeiten zur Gründung begannen mit der Ausschachtung zur Feststellung der Versorgungsleitungen auf der Tiefgarage. Vorstand und Architekt entschieden sich für 5 Träger aus Spannbeton. Diese Entscheidung bewirkt eine erhebliche Einsparung (Stahl 128Tsd €, Spannbeton 45Tsd. €).
Mit erfolgter Gründung wird die Phase I abgeschlossen sein.
Am 29. Mai wurde mit der Präsentation des Bauschildes der sichtbare Beginn der Bauarbeiten markiert. Weitere Bauschritte erfolgen zwischen dem Stadtfest Anfang August und dem Hansefest Ende Oktober 2009.
